Nos complace terminar el año, generando estas buenas noticias del proyecto GRAND BOULEVARD.
1. ESTADO DE LAS VENTAS TORRES 1 Y 2:
Se encuentra vendido el 90% de las dos torres, quedando 30 apartamentos por vender, para los cuales aplica subsidio No VIS por tanto esperamos que la dinámica de ventas siga siendo favorable y logremos terminar su venta en el primer trimestre del 2021.
2. ESTADO DE LAS VENTAS DE LA TORRE 3 O TORRE DIAMANTE:
Se encuentra vendido en un 48%, quedando por vender 65 apartamentos, nuestra meta es completar el 70% de ventas en el primer semestre del 2021, para poder comenzar la obra de esta torre en el segundo semestre.
3. AVANCE DE OBRA TORRE 2 Y ZONAS SOCIALES:
Terminación zonas sociales:

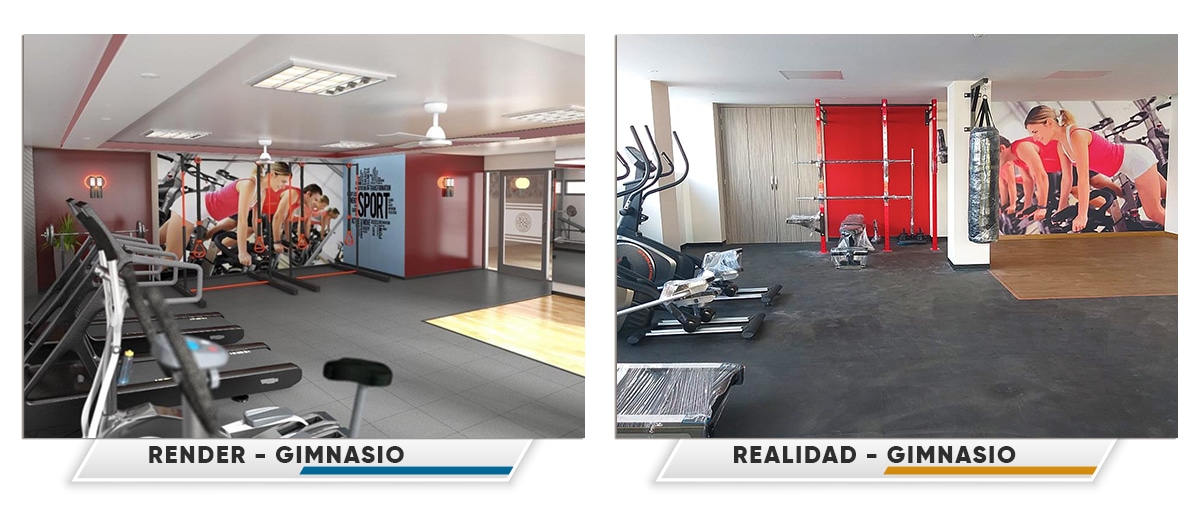

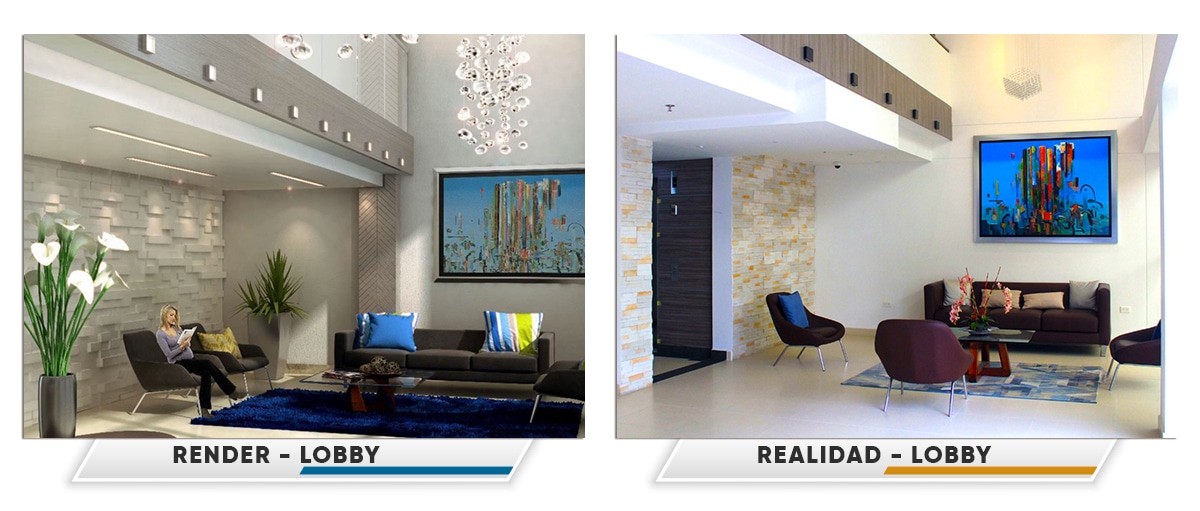

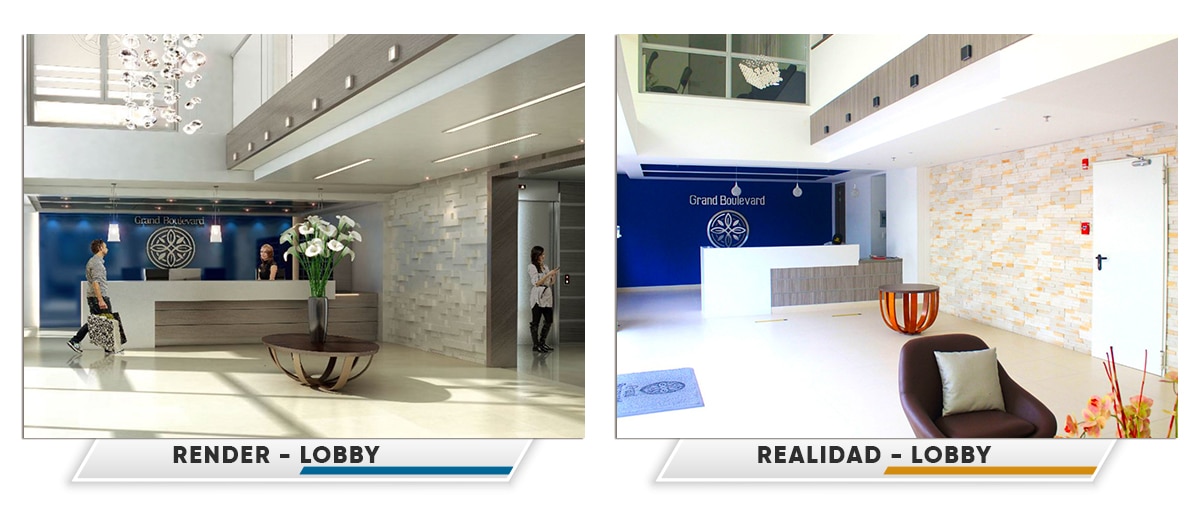

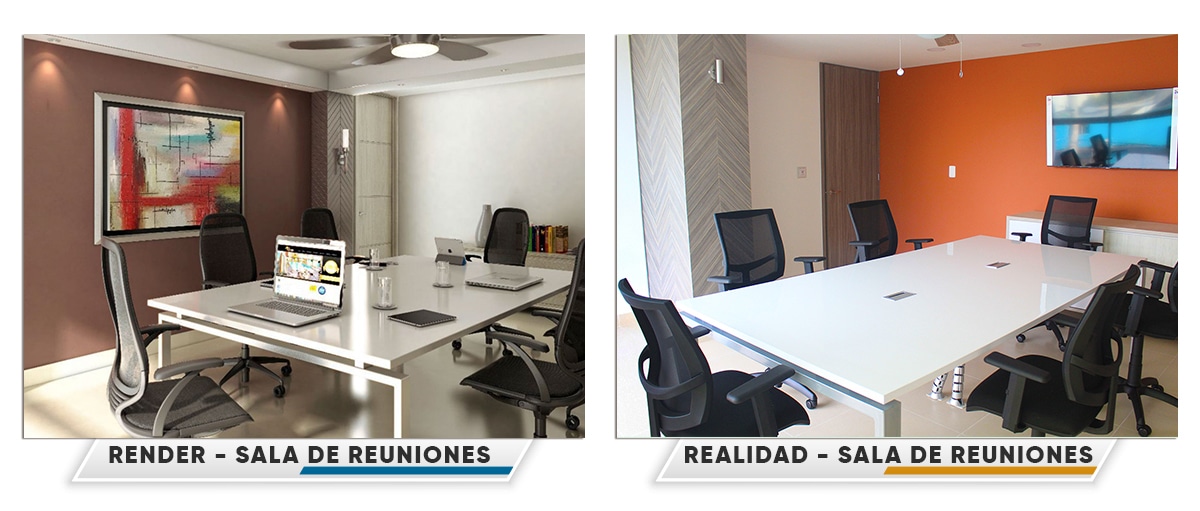

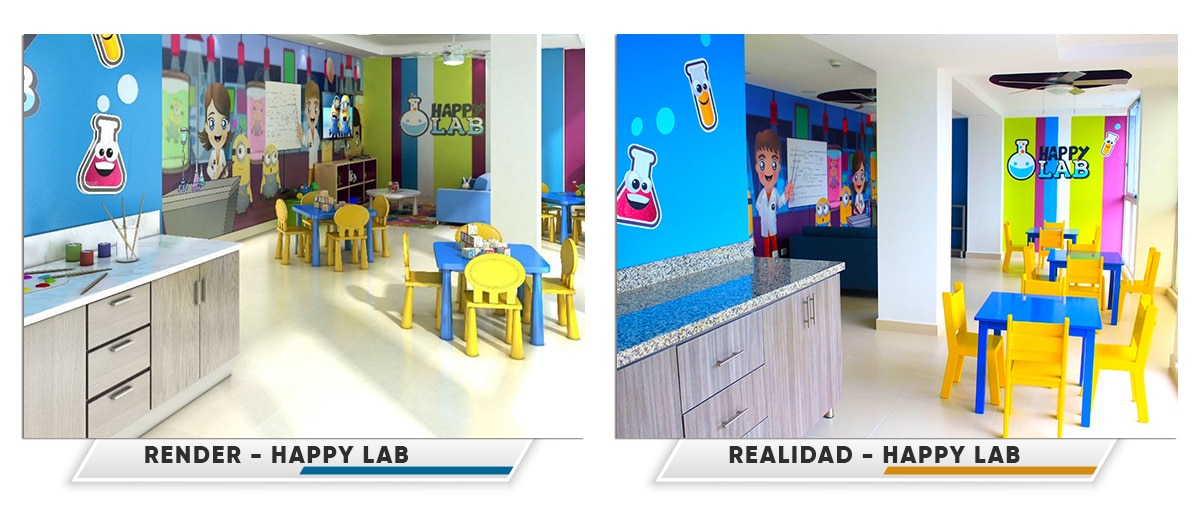

Edificio Social: Se terminaron los siguientes espacios incluido su mobiliaria: Lobby, el salón de niños (Happy Lab), el salón de jóvenes (Teens club), la sala de juntas, el gimnasio y la terraza del último piso. Tenemos previsto ponerla a disposición de la copropiedad la primera semana de enero 2021.
Piscina: Se avanza en la ejecución de los enchapes e instalación de aparatos sanitarios de la piscina familiar la cual se estima esté finalizada la primera semana de enero y se puedan poner a disposición de la copropiedad, siguiendo los protocolos que la administración establezca para estos espacios sociales.
Esperábamos alcanzar a entregar las zonas terminadas del edificio social y la piscina en la presente semana, pero la demora en la llegada de algunos materiales no lo permitieron, pero confirmamos que estos ambientes serán entregados.
Salón social: se finalizaron los enchapes y se encuentra en instalación la lámina de cielo raso, proyectando su terminación para el mes de febrero de 2021.
Instalación segundo ascensor de la torre 2: La fabricación e importación del segundo ascensor de la torre 2 de Gran Boulevard se están llevando a cabo sin contratiempos y estimamos que el equipo se encuentre en la obra en el mes de Febrero y sea entregado para el uso de los residentes en el mes de Marzo, de antemano pedimos disculpas por las incomodidades que pudo generar el retraso en la llegada del segundo equipo el cual se debió a las restricciones de trabajo en fabrica de los productores, transporte e importación de los mismos debido a la contingencia del Covid-19.
4. ESTADO DE ENTREGA DE LOS APARTAMENTOS DE LAS TORRES 1 Y 2:
Entregas Torre 1: A la fecha hemos entregado el 98%, quedando 4 apartamentos por entregar.
Entregas Torre 2: Hemos entregado el 60%, quedando 99 apartamentos por entregar (de los cuales 30 apartamentos están para la venta).
Finalmente, deseamos para ustedes y sus familias un próspero 2021, que en sus hogares haya armonía, tranquilidad, salud y prosperidad.
