Nos complace terminar el año, generando estas buenas noticias del proyecto CIBELES.
- 1. ESTADO DE LAS VENTAS:
Cibeles fase 1: se encuentra vendido en un 97% quedando solo una casa por vender.
Cibeles Fase 2: se encuentra vendido en un 41%, nos quedan 26 casas por vender.

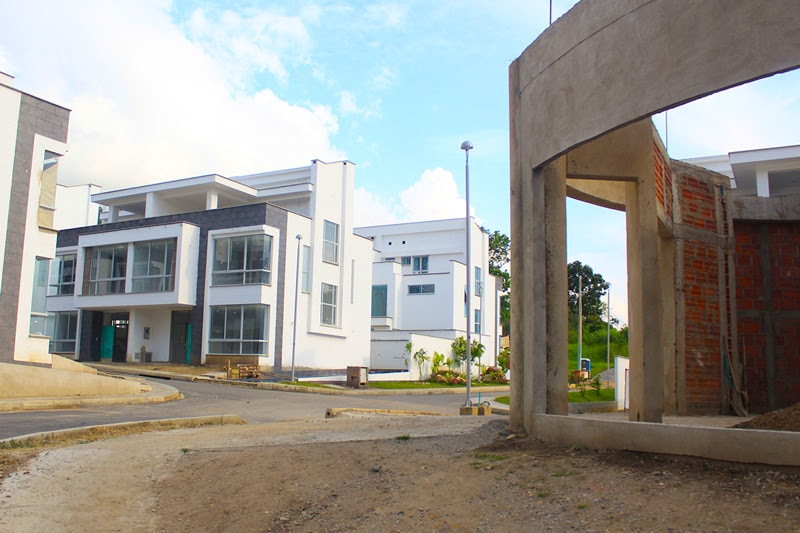

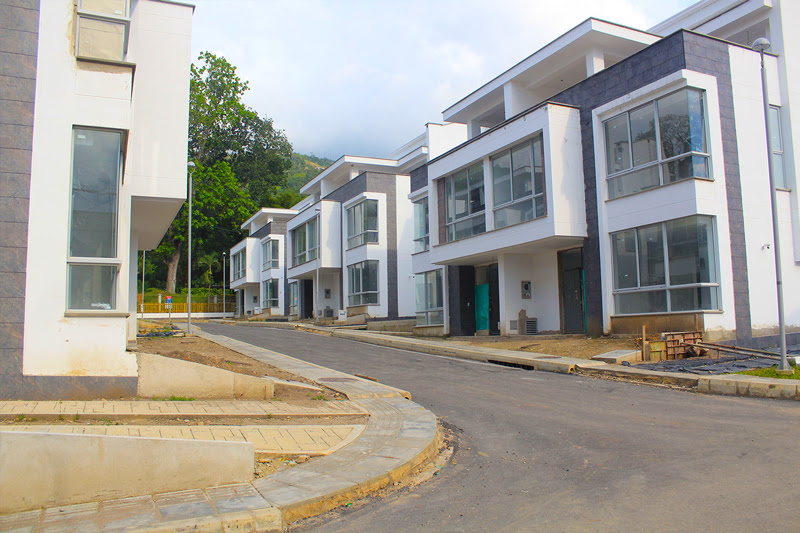

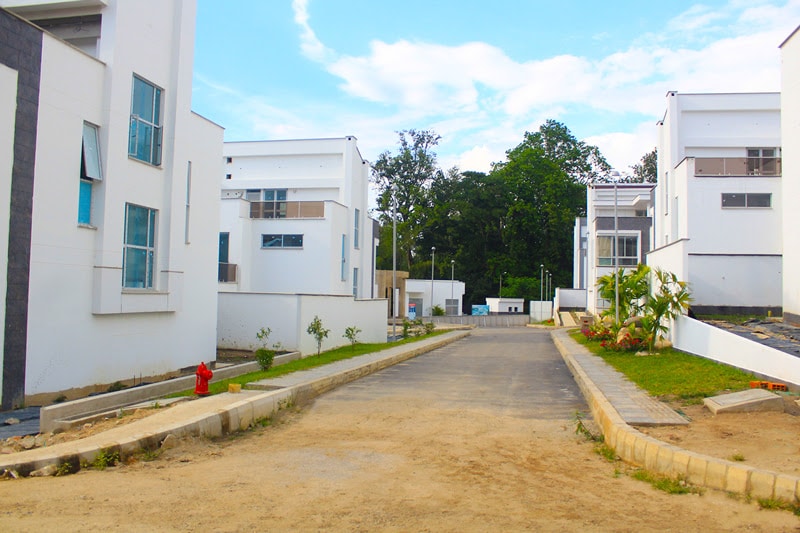

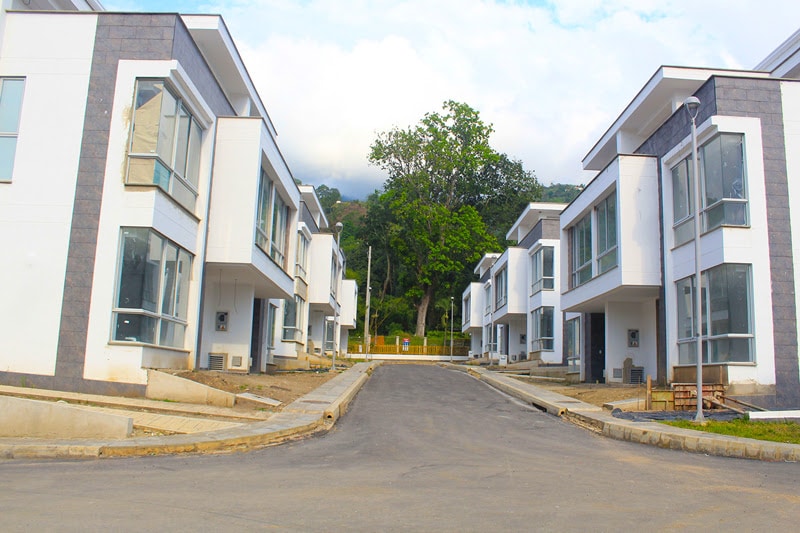

- 2. AVANCE DE OBRA CIBELES FASE 1 (Casas 1 a la 34)
Adjuntamos fotografías tomadas en la presente semana, en las cuales se evidencian los avances de obra que a continuación detallamos:
ACTIVIDADES CONCLUIDAS AL 100%: En el proyecto se encuentran concluidas todas las actividades de la obra gris tanto de las casas como de las zonas comunes que se entregaran con la primera etapa (estructura, mampostería, frisos, prolongaciones, morteros e impermeabilizaciones) así como los pisos, enchapes y ventanearía de todas las casas, los demás acabados se encuentran en el siguiente estado:
PINTURA
Casas:Se avanza en terminación de la última mano de pintura en el interior y en sus fachadas.
Sede Club House:Se avanza en pintura fachada de la sede principal del Club House.
CIELO RASO
Casas: Se avanza en terminación de terceras manos interior y fachada.
Zonas comunes:Se avanza en áreas entregables con la fase 1 (zona de piscinas).
INSTALACIONES ELECTRICAS Y COMUNICACIONES
Casas: Se completaron al 100% las redes, se avanza en la instalación de aparatos. En proceso de revisiones RETIE.
Zonas comunes: Se avanza en áreas entregables con la fase 1 (Lobby del Club House y zona de piscinas). Las zonas ya cuentan con transformador, tableros y planta de emergencia.
CUBIERTAS EN MADERA
Casas: Se completaron 100%

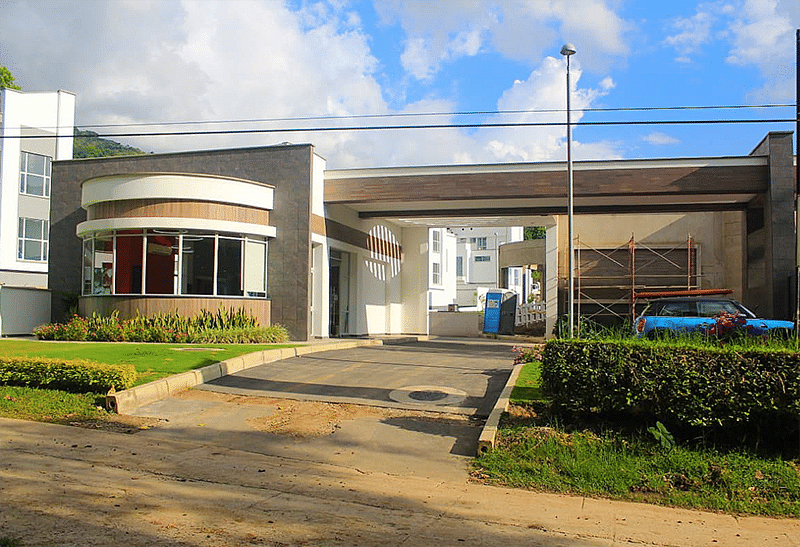

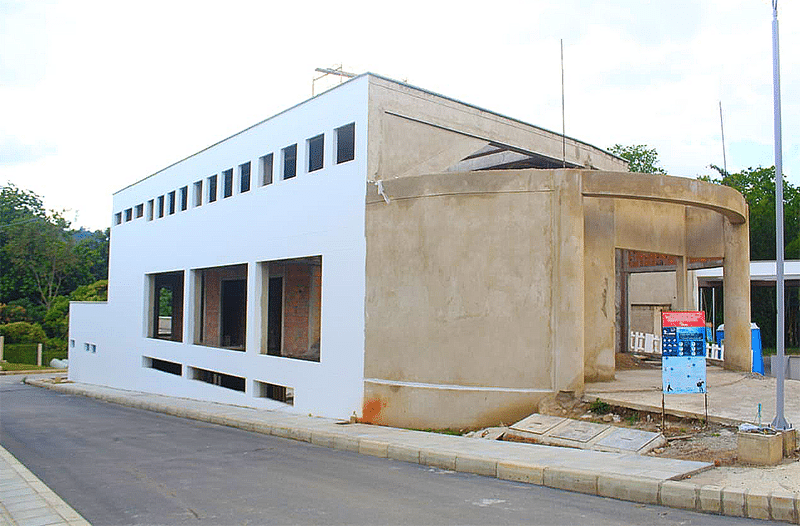

Zonas comunes: En fabricación la cubierta del Club House, inicia instalación en enero de 2021.
CARPINTERIA MADERA
Casas:Puertas y closet: en proceso (80%), cocinas: 94% y cercas en madera (18%)
Zonas comunes: Inicia fabricación en enero de 2021.
URBANISMO
Andenes y sardineles: Manzana 1, 2 y 3 que conforman la fase 1 terminado al 100%.
Redes eléctricas interiores: 100%
Alcantarillado interior: 100%
Red hidráulica interior: 100%
Red de gas interior:100%
Pavimentación: 85%, se proyecta terminación última capa de pavimento en enero de 2021.
Redes de servicios públicos: Iniciaron en diciembre, en proceso.

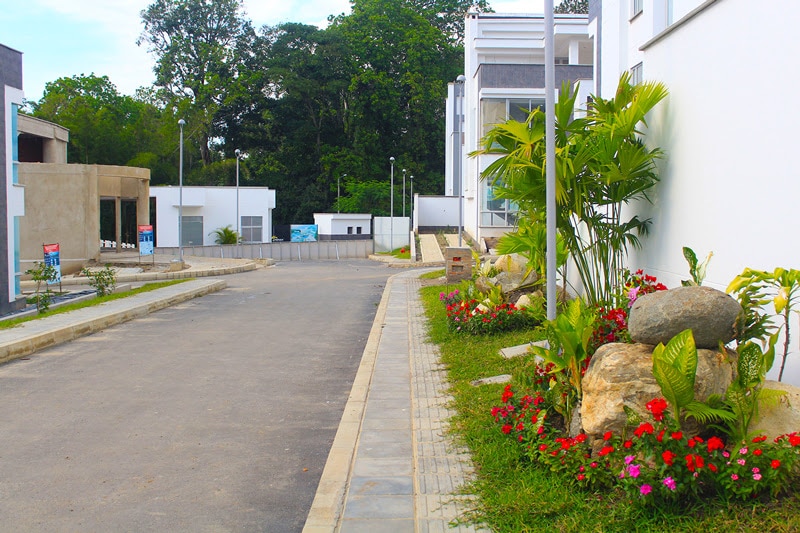

Jardinería: En el presente mes comenzamos a empradizar los jardines en general.

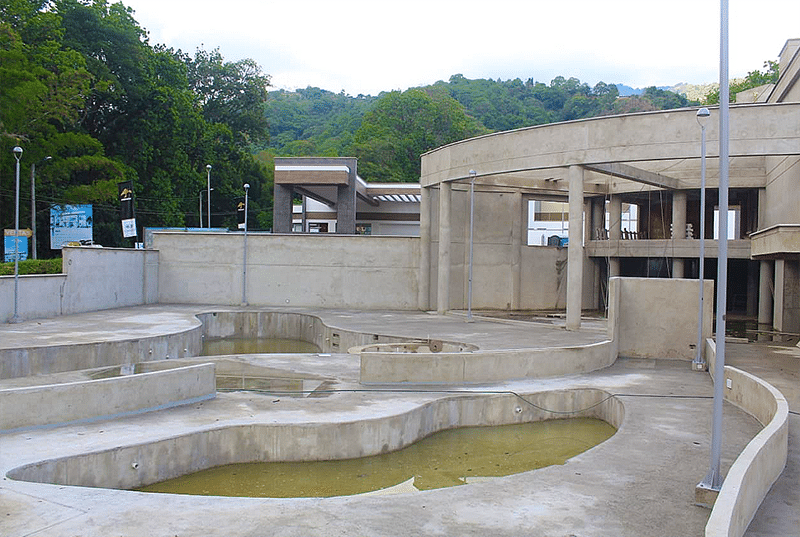

Terminación Piscinas: Se dejaron terminadas todas las actividades que nos permitirán la primera semana de enero iniciar los enchapes de las piscinas.
INICIO ENTREGAS CASAS FASE 1: Tendremos varias casas terminadas para entrega la segunda quincena de febrero 2021, sin embargo, dependemos de la terminación de la conexión de servicios públicos. Considerando lo anterior estimamos que iniciaremos entregas en marzo 2021 y estamos en condiciones de terminar de entregar las 34 casas de la Fase 1 en Julio 2021.
Finalmente, deseamos para ustedes y sus familias un próspero 2021, que en sus hogares haya armonía, tranquilidad, salud y prosperidad.
